Семье обещают подачу электричества только в следующем году
Челябинцы Ольга и Степан решили перебраться из Паркового за город и зимой купили участок в активно строящемся ЖК «Елкино» в поселке Красное Поле. Спустя полгода дом уже был готов, и семья с ребенком начала готовиться к долгожданному переезду. Но все планы порушили энергетики, так и не подключив жилье к электричеству. Свет в доме должен был появиться еще в августе, но теперь супруги вынуждены ждать присоединения к сетям только в 2027 году, а пока — жить в съемной квартире и платить ипотеку.
«Встал весь ремонт»
Ольга и Степан купили участок в ЖК «Ёлкино» в феврале 2026 года. До этого семья жила в Парковом, но захотела переехать туда, где «потише и безопаснее».
«Семь лет назад купили квартиру в новостройке, но с соседями нам не повезло. Сверху сдавали квартиры под съем, там постоянно разные жильцы. После одиннадцати любили пошуметь: то молодежь, то цыгане, то наркоманы. И полиция у нас была, и скорая. Муж предложил: „Давай свой дом“. Я, конечно, сначала была против, но соседи все же подтолкнули на это. У меня и у мужа были квартиры, продали их и купили участок», — рассказала Ольга.

Мечта о загородном доме пока не осуществилась
Участок обошёлся семье в 2,2 миллиона рублей. ЖК «Ёлкино» соседствует с поселком Красное Поле в Сосновском районе. Застройщик продавал и готовые дома, но супруги захотели построить свой по индивидуальному проекту.

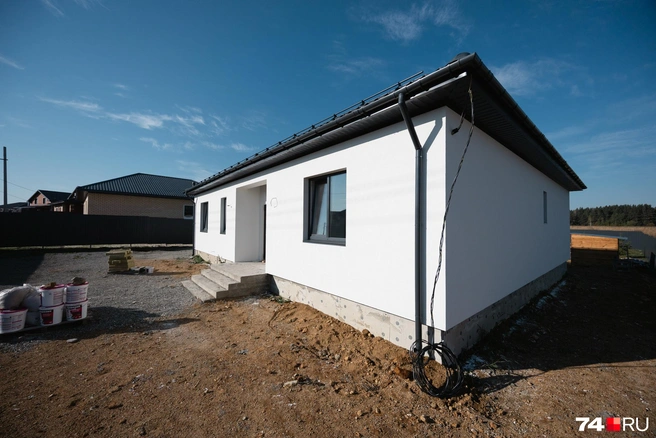

Семья предпочла загородное жилье, но столкнулась с проблемами
После покупки участка семья сразу же заключила договор с ПАО «Россети Урал» на подключение будущего дома к электричеству. За это они заплатили 196 тысяч рублей.
«Нам сказали ждать шесть месяцев. Думали, как раз дом построится, успеем», — отметила Ольга.

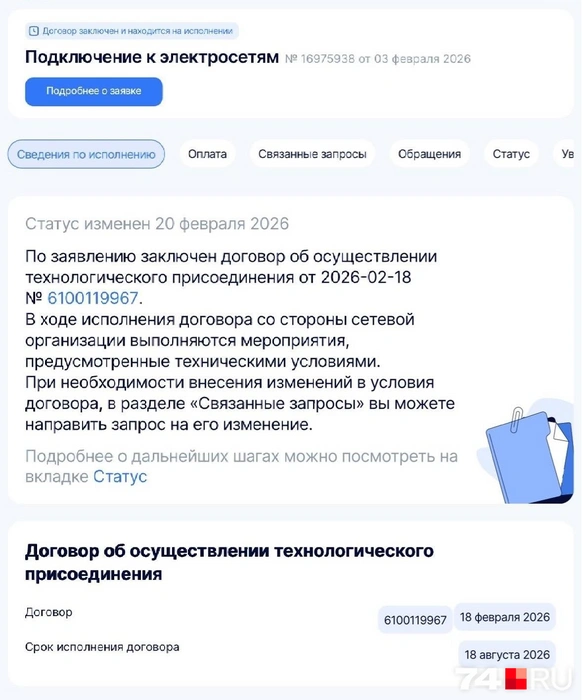

Исполнение договора затянется на год
Согласно договору, компания должна была подать электричество 18 августа. Дом достроили уже в июне, но долгожданного переезда так и не случилось — «Россети» перенесли срок подключения до конца декабря 2026 года.
«У нас встал весь ремонт, мы ничего не можем сделать, потому что нет электричества. Срок подошел. Мы написали претензию на несвоевременное подключение, в ответ получили, что дата подключения переносится на конец года», — объяснила Ольга.

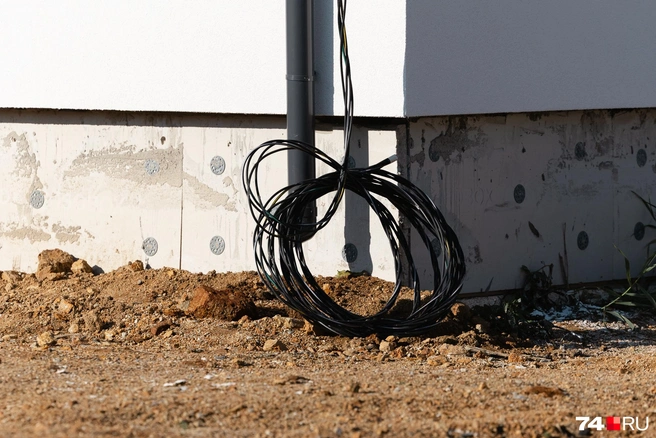

В доме уже смонтировали проводку, а вот подключить ее некуда

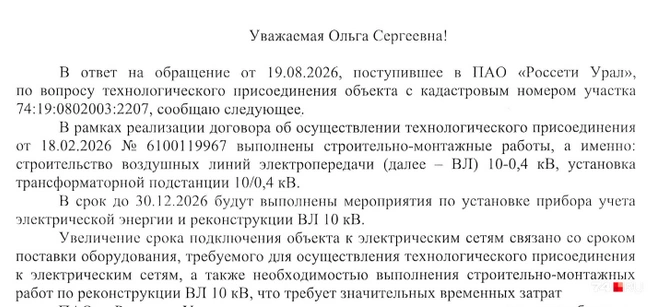

В ответе энергетиков на обращение (копия есть в распоряжении редакции) сказано, что они уже построили воздушные линии электропередачи и установили трансформаторную подстанцию, осталось только поставить прибор учета и реконструировать линию 10 кВ.
«Увеличение срока подключения объекта к электрическим сетям связано со сроком поставки оборудования, требуемого для осуществления технологического присоединения к электрическим сетям, а также необходимостью выполнения строительно-монтажных работ по реконструкции ВЛ 10 кВ, что требует значительных временных затрат», — сказано в ответе «Россетей».

Как оказалось, для подключения дома нужно провести целую реконструкцию
Из-за отсутствия электричества семья вынуждена жить в съемной квартире, попутно оплачивая ипотеку.
«Это очень накладно. Платеж по ипотеке — 30 тысяч рублей. За съем жилья платим примерно эту же сумму. Имеем свой дом, но не можем в нем жить», — поделилась переживаниями Ольга.

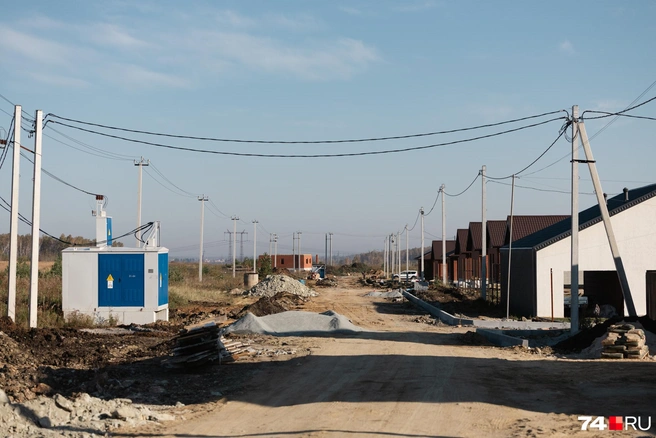

В нескольких метрах от дома стоит трансформаторная подстанция, а рядом — куча электрических столбов
Проблемы доставляет и отсутствие газа: по словам супругов, газификация их улицы намечена только на 2030 год.
«Сейчас же все на электроотоплении. Мы еще надеялись, что нам в августе подключат, начали закупать и перевозить технику. Теперь думаем вывозить ее — неизвестно, как зиму переживем. В теплые полы уже вода залита, ее теперь сливать нужно, иначе замерзнет», — объяснил Степан.
Теперь семья решила повременить с покупкой кухонного гарнитура. В доме еще влажно после свежего ремонта, теплые полы помогли бы быстрее просушить помещение, но все опять уперлось в электричество (точнее, в его отсутствие).

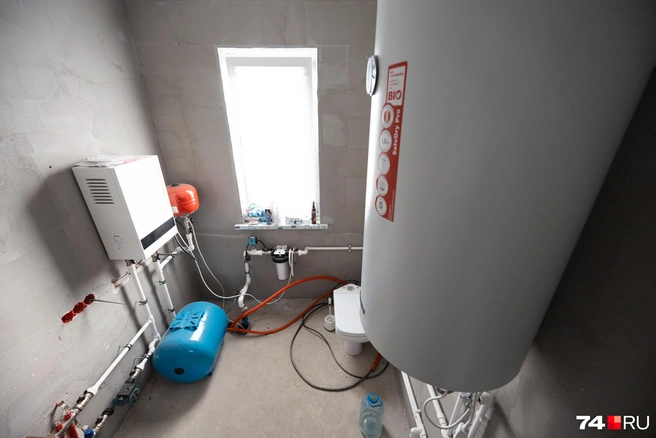

В доме уже установлен бойлер

И все готово для монтажа розеток и выключателей
«Мечты рухнули»
Оксана и Степан — не единственные, кто ждет электричество в своих домах. Юлия тоже жила в Парковом и решила перебраться в Красное Поле, поскольку скоро начнет там работать по программе «Земский учитель». Но заехать в готовый дом на той же улице Раздольной и выйти на работу педагог все еще не может. Впрочем, срок подключения еще не истек, но приближение холодов, мягко говоря, напрягает.
«С июня ждем подключения. Уже подали заявку на временное электроснабжение. Нам сказали купить столб, личный трансформатор и линию, чтобы нам провели свет на зиму. Это вообще издевательство», — возмутилась Юлия.
Ей заключение договора обошлось дешевле, чем соседям, — в 74 тысячи рублей.

Юлия ждет не только дом, но и новую работу
«В Парковом проблем со светом нет. Думали, что рядышком [в Красном Поле] проблем [тоже] не будет. Продали все, что есть, чтобы взять дом. Мечты у всех рухнули. Не можем ни работать, ни переехать, дети не могут учиться», — отметила Юлия.

На Раздольной сразу несколько домов стоят без электричества
Собственники, ожидающие электричество в своих домах, создали общий чат. С улицы Раздольной в нем уже 12 человек. Например, Айдар на время ремонта питает дом с соседнего участка, его тоже возмутили условия «Россетей» для временного подключения.
«Мы должны заплатить 25 тысяч рублей за подключение. И нам еще должны выставить техусловия: поставить подстанцию и столб за свой счет. Условия неподъемные. Для обычного человека это будет очень дорого», — подчеркнул Айдар.

Не у всех еще закончился срок ожидания по подключению. Но на дворе уже конец сентября, а дома отапливаются только за счет электричества
«Государство сейчас ориентировано на развитие индивидуального жилищного строительства. Получается, программа реализуется некачественно. Я писала обращения в администрацию президента, в прокуратуру, Роспотребнадзор. Они все мне отвечают, что не хватает мощности», — поделилась Светлана, еще одна собственница дома на Раздольной.

ЖК активно застраивается. И кому-то электричества вполне хватает
Ответ «Россетей»
В ПАО «Россети Урал» корреспонденту 74.RU подтвердили, что им необходимо реконструировать воздушную ЛЭП напряжением 10 кВ.
«Учитывая масштабность мероприятий, связанную с большой протяженностью линии электропередачи, требующих значительных временных и финансовых затрат, срок завершения работ по реконструкции воздушной ЛЭП 10 кВ определен до 28.02.2027, — сообщили в компании. — Планируется заменить существующий провод сети на самонесущий изолированный большого сечения».
Энергетики объяснили реконструкцию и сложную ситуацию с подключением тем, что в Красном Поле за последние годы сильно увеличилась нагрузка на сети:
«Это один из наиболее динамично развивающихся пригородов Челябинска с активной застройкой. Вновь присоединяемая нагрузка в данном населенном пункте за последние годы увеличилась более чем на 19 МВт. Компания предпринимает все необходимые меры для оптимизации процесса реконструкции и минимизации влияния увеличения объема работ на общий график реализации проекта».
Красное Поле регулярно сталкивается с проблемами с электричеством. Люди либо не могут добиться подключения, либо страдают от постоянных отключений. Особенно ситуация обостряется зимой во всем Сосновском районе.
